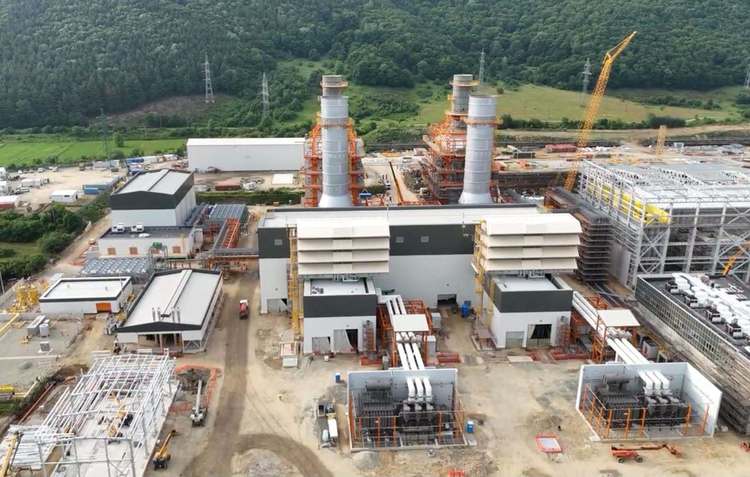

Premierul subliniază că este etapă tehnică importantă pentru una dintre cele mai importante investiții energetice ale României din ultimii ani.

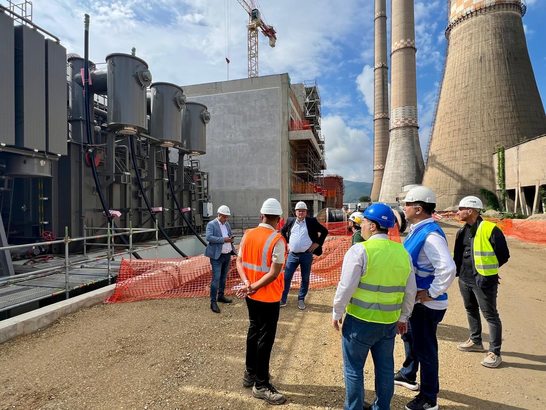

”În iunie, când am fost pe șantier, proiectul era realizat în proporție de peste 80%. De atunci, lucrările au avansat pas cu pas: pe 15 iunie au fost puse sub tensiune instalațiile prin care turbina se racordează la rețea, iar astăzi turbina a funcționat pentru prima dată pe gaz natural”, arată Ilie Bolojan.
Acesta precizează că urmează finalizarea testelor, sincronizarea cu rețeaua și primii megawați livrați în Sistemul Energetic Național.
Cele două turbine pe gaz vor avea împreună aproximativ 1.100 MW. După finalizarea ciclului combinat, centrala va avea o capacitate instalată de circa 1.700 MW, printr-o investiție privată de peste 1,2 miliarde de euro, pe locul fostei termocentrale pe cărbune.
”Pentru România, asta înseamnă mai multă energie produsă în țară, mai puține importuri și o capacitate mai bună de a acoperi consumul în perioadele dificile, mai ales seara și iarna. De anul viitor, împreună cu centrala de la Iernut, aceste capacități noi pe gaz vor întări siguranța sistemului energetic”, a mai declarat Bolojan.
El a mulțumitc echipelor investitorului și autorităților care au contribuit la avansarea proiectului, subliniind că este esențial ca toate instituțiile să colaboreze în continuare, astfel încât testele și etapele următoare să fie realizate fără întârzieri suplimentare.
Profit.ro a relatat în august că Mintia a fost înregistrată oficial ca producător de energie aflat în perioada de probe, semnând actele provizorii prin care își asumă responsabilitatea privind echilibrarea.
Mass Global Energy Rom, compania controlată de omul de afaceri iordanian Ahmad Ismail Saleh, este cea care dezvoltă noua centrală pe gaze de la Mintia, cea mai mare de profil din UE dezvoltată pe un singur amplasament, cu putere instalată totală preconizată de circa 1.700 MW.

Pe perioada probelor, conform documentelor, Mintia poate să producă energie în dezechilibru și să o livreze în sistemul energetic național (SEN).
Compania va notifica zilnic producția planificată a centralei de la Mintia, în conformitate cu programul de probe aprobat de operatorul de transport și sistem (OTS) Transelectrica.
Potrivit legislației în vigoare, pentru energia electrică produsă în perioada probelor, Mass Global Energy Rom va primi de la Transelectrica, pentru fiecare MWh produs, valoarea cea mai mică dintre prețul de închidere al pieței spot pentru ziua următoare (PZU) din fiecare interval de decontare a dezechilibrului și valoarea de 400 de lei, dacă prețul în intervalul respectiv este pozitiv.
Dacă prețul este negativ, producătorul va plăti OTS, la respectivul preț, contravaloarea energiei electrice produse în acel interval și livrate în SEN.
Perioada de probe este intervalul de timp cuprins între momentul primei puneri sub tensiune pentru probe și data emiterii certificatului de conformitate cu cerințele tehnice de către operatorul de rețea, care atestă finalizarea probelor/testelor, conform programului de probe/teste convenit între solicitant și operator.
În cazul centralelor de peste 20 MW, probele pot dura cel mult 2 ani, potrivit normelor domeniului, dar de regulă sunt terminate semnificativ mai repede.
Conform Transelectrica, pe 15 iunie 2026 s-a probat cu tensiune din stația 400 kV Mintia racordul 400 kV aferent turbinei cu gaz nr. 1 (TG 1), precum și transformatoarele de racord la sistem și de alimentare a serviciilor interne din cadrul centralei Mintia. Ulterior, timp de circa o lună, au fost derulate activități tehnice specifice de verificare și testare, aferente instalațiilor electrice ale centralei.
Contractul de racordare dintre Mass Global Energy Rom și Transelectrica prevede ca termen de punere în funcțiune la puterea totală preconizată de 1.677 MW data de 30 iunie 2027, cu precizarea că, până la realizarea reconductorării liniei electrice aeriene (LEA) 220 kV Mintia-Timișoara, puterea maximă care poate fi evacuată este de 1.448,2 MW.
Transelectrica este în curs de obținere a avizelor și autorizațiilor legale necesare implementării proiectului de reconductorare a liniei, care are o lungime de peste 130 de kilometri și ale cărei conductoare sunt vechi de peste 50 de ani. Cu totul, se estimează că implementarea proiectului va dura circa 20 de luni, costul investiției fiind calculat la peste 38 milioane euro.
Pe de altă parte, după cum a relatat Profit.ro, se preconizează că, până la finalul anului în curs, 2026, la Mintia va putea intra în producție comercială o capacitate de generare de 1.100 MW, deja finalizată, pentru alți 190 MW fiind aprobată o prelungire a termenului de punere în funcțiune, până la 31 decembrie 2027.
În context, potrivit Transelectrica, respectarea ad litteram de către România a angajamentului de decarbonare a producției de energie asumat prin PNRR, cu păstrarea în exploatare doar a câte unui grup pe lignit la Electrocentrale Craiova și CET Govora, ar pune în pericol siguranța în funcționare a sistemului energetic național la nivelul anului viitor, dacă va fi întârziată punerea în funcțiune a noii centrale pe gaze de la Mintia.
Finanțarea va fi utilizată de Mass Group Holding pentru a construi în România o centrală electrică pe gaze naturale cu o capacitate impresionantă de 1,7 GWh, care, la finalizare, va fi cea mai mare de acest fel din Europa, era transmis.
Cu o valoare totală a proiectului estimată la 1,2 miliarde de euro, această instalație este pregătită să devină o piatră de temelie a securității energetice a Europei și un motor semnificativ al creșterii economice pentru România.
