Documentația permite Mass Global Energy Rom, pe perioada probelor, să producă energie în dezechilibru și să o livreze în sistemul energetic național (SEN).
Înainte de a fi prezentată aici, informația a fost anunțată cu mult înainte pe Profit Insider
Compania va notifica zilnic producția planificată a centralei de la Mintia, în conformitate cu programul de probe aprobat de operatorul de transport și sistem (OTS) Transelectrica.
Potrivit legislației în vigoare, pentru energia electrică produsă în perioada probelor, Mass Global Energy Rom va primi de la Transelectrica, pentru fiecare MWh produs, valoarea cea mai mică dintre prețul de închidere al pieței spot pentru ziua următoare (PZU) din fiecare interval de decontare a dezechilibrului și valoarea de 400 de lei, dacă prețul în intervalul respectiv este pozitiv.
Dacă prețul este negativ, producătorul va plăti OTS, la respectivul preț, contravaloarea energiei electrice produse în acel interval și livrate în SEN.
Perioada de probe este intervalul de timp cuprins între momentul primei puneri sub tensiune pentru probe și data emiterii certificatului de conformitate cu cerințele tehnice de către operatorul de rețea, care atestă finalizarea probelor/testelor, conform programului de probe/teste convenit între solicitant și operator.
În cazul centralelor de peste 20 MW, probele pot dura cel mult 2 ani, potrivit normelor domeniului, dar de regulă sunt terminate semnificativ mai repede.

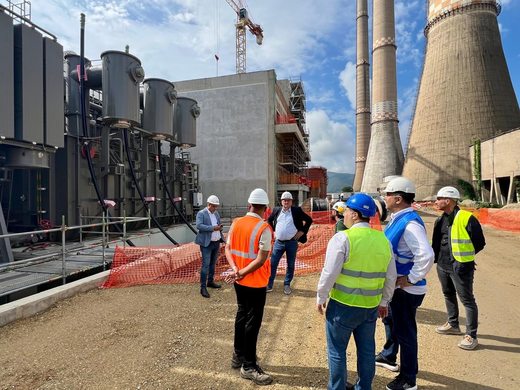

Conform Transelectrica, pe 15 iunie 2026 s-a probat cu tensiune din stația 400 kV Mintia racordul 400 kV aferent turbinei cu gaz nr. 1 (TG 1), precum și transformatoarele de racord la sistem și de alimentare a serviciilor interne din cadrul centralei Mintia. Ulterior, timp de circa o lună, au fost derulate activități tehnice specifice de verificare și testare, aferente instalațiilor electrice ale centralei.
Contractul de racordare dintre Mass Global Energy Rom și Transelectrica prevede ca termen de punere în funcțiune la puterea totală preconizată de 1.677 MW data de 30 iunie 2027, cu precizarea că, până la realizarea reconductorării liniei electrice aeriene (LEA) 220 kV Mintia-Timișoara, puterea maximă care poate fi evacuată este de 1.448,2 MW.
Pe de altă parte, după cum a relatat Profit.ro, se preconizează că, până la finalul anului în curs, 2026, la Mintia va putea intra în producție comercială o capacitate de generare de 1.100 MW, deja finalizată, pentru alți 190 MW fiind aprobată o prelungire a termenului de punere în funcțiune, până la 31 decembrie 2027.
În context, potrivit Transelectrica, respectarea ad litteram de către România a angajamentului de decarbonare a producției de energie asumat prin PNRR, cu păstrarea în exploatare doar a câte unui grup pe lignit la Electrocentrale Craiova și CET Govora, ar pune în pericol siguranța în funcționare a sistemului energetic național la nivelul anului viitor, dacă va fi întârziată punerea în funcțiune a noii centrale pe gaze de la Mintia.
Finanțarea va fi utilizată de Mass Group Holding pentru a construi în România o centrală electrică pe gaze naturale cu o capacitate impresionantă de 1,7 GWh, care, la finalizare, va fi cea mai mare de acest fel din Europa, era transmis.
Cu o valoare totală a proiectului estimată la 1,2 miliarde de euro, această instalație este pregătită să devină o piatră de temelie a securității energetice a Europei și un motor semnificativ al creșterii economice pentru România.
