În perioada iunie 2022 – decembrie 2023, Saleh a acordat Mass Global Energy Rom mai multe împrumuturi, în valoare totală de 134,37 milioane euro, nerambursate între timp, relevă date analizate de Profit.ro.
Înainte de a fi prezentată aici, informația a fost anunțată cu mult înainte pe Profit Insider
Doar în 2022, patronul Mass Global Energy Rom a creditat societatea cu 92 milioane euro în total (din care 82 milioane euro în decembrie 2022), practic suma cu care compania a preluat, în ianuarie 2023, activele fostei termocentrale pe cărbune Mintia.
Contractul de inginerie, construcție și punere în funcțiune a noii centrale a fost semnat în mai 2023, cu grecii de la Avax Group, cu un buget total de 673,5 milioane euro.
După 3 ani, pe 6 ianuarie 2026, banca Emirates Islamic din Emiratele Arabe Unite a anunțat încheierea unui acord de finanțare structurată cu grupul lui Saleh, pentru proiectul noii centrale pe gaze de la Mintia, în valoare de 500 milioane dolari.
″Acest acord subliniază angajamentul nostru ferm față de principiile bancare etice și dedicarea noastră de a oferi soluții de finanțare avansate, conforme cu principiile Sharia, care răspund cerințelor în continuă schimbare ale pieței. Finanțarea dezvoltării celei mai mari centrale electrice pe gaze din Europa nu se rezumă doar la aspectul financiar; ea reprezintă un pas important către atingerea rezilienței energetice, a progresului economic și a unui viitor mai ecologic″, a declarat atunci Mohammad Kamran Wajid, CEO-ul adjunct al Emirates Islamic.

Mohammad Kamran Wajid, CEO-ul adjunct al Emirates Islamic (stânga), și Ahmad Ismail Saleh. Sursă foto: https://www.emiratesislamic.ae/
Ulterior, după circa o lună, pe finalul lunii februarie 2026, Ahmad Ismail Saleh a decis să convertească creanța de 134,37 milioane euro asupra Mass Global Energy Rom în capital social și primă de emisiune a societății.
″Astfel majorarea este făcută cu suma totală de 684.131.418 lei, reprezentând echivalentul sumei de 134.370.000 euro (…), din care suma de 169.260.000 lei, reprezentând echivalentul sumei de 33.244.294,3 euro (…), reprezintă capital social și 514.871.418 lei, reprezentând echivalentul sumei de 101.125.705,7 euro (…), reprezintă prima de emisiune″, se arată într-un document văzut de Profit.ro.
Astfel, capitalul Mass Global Energy Rom a fost majorat puternic, de la 4,34 milioane lei la 173,6 milioane lei.
La finalul anului trecut, compania avea în conturi 2,17 miliarde lei, dar și datorii totale de aproape 7,19 miliarde lei, potrivit datelor raportate Ministerului Finanțelor.
Valoarea totală a investiției de la Mintia este estimată la 1,2 miliarde euro.
După cum a relatat Profit.ro, luna aceasta, Mass Global Energy Rom a fost înregistrată oficial ca producător de energie aflat în perioada de probe, semnând actele provizorii prin care își asumă responsabilitatea privind echilibrarea.
Documentația permite Mass Global Energy Rom, pe perioada probelor, să producă energie în dezechilibru și să o livreze în sistemul energetic național (SEN).
Compania va notifica zilnic producția planificată a centralei de la Mintia, în conformitate cu programul de probe aprobat de operatorul de transport și sistem (OTS) Transelectrica.
Potrivit legislației în vigoare, pentru energia electrică produsă în perioada probelor, Mass Global Energy Rom va primi de la Transelectrica, pentru fiecare MWh produs, valoarea cea mai mică dintre prețul de închidere al pieței spot pentru ziua următoare (PZU) din fiecare interval de decontare a dezechilibrului și valoarea de 400 de lei, dacă prețul în intervalul respectiv este pozitiv.
Dacă prețul este negativ, producătorul va plăti OTS, la respectivul preț, contravaloarea energiei electrice produse în acel interval și livrate în SEN.
Perioada de probe este intervalul de timp cuprins între momentul primei puneri sub tensiune pentru probe și data emiterii certificatului de conformitate cu cerințele tehnice de către operatorul de rețea, care atestă finalizarea probelor/testelor, conform programului de probe/teste convenit între solicitant și operator.
În cazul centralelor de peste 20 MW, probele pot dura cel mult 2 ani, potrivit normelor domeniului, dar de regulă sunt terminate semnificativ mai repede.

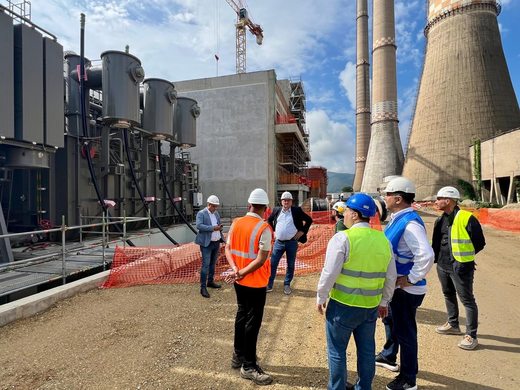

Conform Transelectrica, pe 15 iunie 2026 s-a probat cu tensiune din stația 400 kV Mintia racordul 400 kV aferent turbinei cu gaz nr. 1 (TG 1), precum și transformatoarele de racord la sistem și de alimentare a serviciilor interne din cadrul centralei Mintia. Ulterior, timp de circa o lună, au fost derulate activități tehnice specifice de verificare și testare, aferente instalațiilor electrice ale centralei.
Contractul de racordare dintre Mass Global Energy Rom și Transelectrica prevede ca termen de punere în funcțiune la puterea totală preconizată de 1.677 MW data de 30 iunie 2027, cu precizarea că, până la realizarea reconductorării liniei electrice aeriene (LEA) 220 kV Mintia-Timișoara, puterea maximă care poate fi evacuată este de 1.448,2 MW.
Transelectrica este în curs de obținere a avizelor și autorizațiilor legale necesare implementării proiectului de reconductorare a liniei, care are o lungime de peste 130 de kilometri și ale cărei conductoare sunt vechi de peste 50 de ani. Cu totul, se estimează că implementarea proiectului va dura circa 20 de luni, costul investiției fiind calculat la peste 38 milioane euro.
Pe de altă parte, după cum a relatat Profit.ro, se preconizează că, până la finalul anului în curs, 2026, la Mintia va putea intra în producție comercială o capacitate de generare de 1.100 MW, deja finalizată, pentru alți 190 MW fiind aprobată o prelungire a termenului de punere în funcțiune, până la 31 decembrie 2027.
În context, potrivit Transelectrica, respectarea ad litteram de către România a angajamentului de decarbonare a producției de energie asumat prin PNRR, cu păstrarea în exploatare doar a câte unui grup pe lignit la Electrocentrale Craiova și CET Govora, ar pune în pericol siguranța în funcționare a sistemului energetic național la nivelul anului viitor, dacă va fi întârziată punerea în funcțiune a noii centrale pe gaze de la Mintia.
