Centrala de la Mintia, cea mai mare din UE: Intră în probe prima turbină cu gaz. Peste o săptămână se votează amânarea cu 1 an a intrării în producție la întreaga capacitate

Astăzi intră în probe prima turbină de la noua centrală de producție de energie pe gaze naturale de la Mintia, care ar urma să fie cea mai mare de profil din UE dezvoltată pe un singur amplasament.
Alatura-te Profit InsiderJoin Profit Insider
Centrala de la Mintia, cea mai mare din UE: Intră în probe prima turbină cu gaz. Peste o săptămână se votează amânarea cu 1 an a intrării în producție la întreaga capacitate

″Mâine (astăzi – n.r.), la ora 11.00, se probează instalațiile electrice aferente turbinei cu gaz numărul 1 de la Mintia, așa cum s-a spus, cea mai mare centrală pe gaz din Europa. Mâine (astăzi – n.r.), cu ajutorul colegilor de la Transelectrica și al celor de la Dispecerul Energetic Național (DEN), acest lucru va fi posibil″, a declarat ieri șeful DEN, Virgiliu Ivan, în deschiderea FOREN 2026.

″Mâine (astăzi – n.r.) încep probele pe partea de curent electric. Așteptăm ca și cei de la Mintia să finalizeze partea de măsurare și reglare gaze și sperăm ca până la sfârșitul anului cel puțin o turbină de 576 MW să fie pusă în funcțiune″, a menționat, cu aceeași ocazie, și directorul general al Transgaz, Ion Sterian.

ULTIMA ORĂ Acord SUA - Iran. Trump anunță că blocada navală a SUA va înceta: Porniți motoarele. Lăsați petrolul să curgă! CITEȘTE ȘI ULTIMA ORĂ Acord SUA - Iran. Trump anunță că blocada navală a SUA va înceta: Porniți motoarele. Lăsați petrolul să curgă!

După cum a relatat în exclusivitate Profit.ro, Mass Global Energy Rom, compania controlată de omul de afaceri iordanian Ahmad Ismail Saleh care construiește noua centrală, a cerut prelungirea cu un an a termenului de finalizare a investiției, până la sfârșitul anului 2027.

Contractul din decembrie 2022 prin care Mass Global Energy Rom a cumpărat cu peste 91 milioane euro activele vechii termocentrale Mintia, de la societatea de stat falimentară Complexul Energetic Hunedoara (SCEH) a Ministerului Energiei, prevede că dezvoltatorul are obligația ca, până la 31 decembrie 2026, să finalizeze investiția de realizare a unei capacități energetice noi cu o putere instalată de minimum 1.290 MW.

În data de 10.11.2025, cumpărătorul termocentralei Mintia (Mass Global Energy Rom – n.r.) ne-a solicitat acordul cu privire la prelungirea termenului de finalizare a investiției până la data de 31.12.2027, arătând motivele amânării și faptul că progresul investiției este substanțial, peste 85% din capacitatea prevăzută în contract urmând să fie îndeplinită până la 31.03.2026.

ANAF crește presiunea asupra persoanelor cu avere și venituri nedeclarate. Caz cu un Ferrari luat pe firmă și exemplul unui celebru fotbalist român CITEȘTE ȘI ANAF crește presiunea asupra persoanelor cu avere și venituri nedeclarate. Caz cu un Ferrari luat pe firmă și exemplul unui celebru fotbalist român

În data de 14.01.2026, prin adresa nr. 151, am solicitat cumpărătorului să comunice starea actuală a investițiilor, obiectivele următoare și termenele de îndeplinire a acestora, conform obligațiilor asumate prin contractul încheiat în data de 27.12.2022. Acesta ne-a răspuns printr-un raport trimis cu adresa nr. 23/17.01.2026, arătând măsurile și obiectivele îndeplinite, precum și cauzele întârzierii termenului contractual.

Prin urmare, ținând cont de prevederile contractuale, lichidatorul judiciar a trimis acționarului Ministerul Energiei adresa nr. 905/24.02.2026, prin care i-a solicitat opinia cu privire la prelungirea termenului de finalizare a investiției. Până în prezent, nu s-a primit un răspuns.

În data de 01.04.2026 s-a încheiat minuta întâlnirii dintre SCEH SA și Mass Global Energy Rom SRL, constatându-se starea lucrărilor investiției, o informare cu privire la aceasta fiind trimisă Ministerului Energiei cu adresa nr. AS 393/03.04.2026″, se arată într-un document al lichidatorului judiciar al SCEH, Expert Insolvență SPR.

Grecia limitează numărul de turiști. Program menit să reducă turismul de masă în zonele populare CITEȘTE ȘI Grecia limitează numărul de turiști. Program menit să reducă turismul de masă în zonele populare

Contactat de Profit.ro, acesta a explicat că motivele țin de întârzieri în obținerea autorizației de construire și a acordului de mediu, precum și de dificultăți în primirea vizelor pentru muncitori străini.

″Acordul cu privire la prelungirea termenului de finalizare a investiției până la data de 31.12.2027 a fost solicitat pentru motive care exced controlului cumpărătorului:

- întârziere de 18 luni în obținerea autorizației de construcție;

- întârziere în obținerea acordului de mediu, care a inclus și acord de mediu de la țările învecinate;

- dificultăți procedurale în obținerea vizelor pentru muncitorii specializați - doar 26 vize au fost acordate, din 240 de cereri.

Cu toate acestea, progresul investiției este substanțial, capacitatea de 1.100 MW (peste 85%) fiind atinsă, pentru restul de 190 MW fiind necesar un timp suplimentar. Astfel, în perioada următoare vor începe testele la primele două turbine, iar la cea de-a treia în anul 2027″, au transmis cei de la Expert Insolvență SPRL.

Lipsă a unor medicamente - UE vine cu reguli pentru a combate deficitul de medicamente esențiale CITEȘTE ȘI Lipsă a unor medicamente - UE vine cu reguli pentru a combate deficitul de medicamente esențiale

Ei au adăugat că, până în prezent nu a fost adoptată o decizie privind emiterea acordului de prelungire a termenului de finalizare până la 31 decembrie 2027, nefiind primită opinia Ministerului Energiei.

″Decizia finală va fi adoptată de către adunarea creditorilor, în cadrul procedurii de faliment (a SCEH – n.r.)″, a precizat sursa citată.

Aceasta a fost convocată în acest scop pe data de 23 iunie, săptămâna viitoare.

Decisiv va fi votul Administrației Fondului pentru Mediu (AFM), care deține peste 61% din totalul masei credale a SCEH, cifrată la aproape 7 miliarde lei.

Grevă de avertisment la Vamă - Angajații vor opri activitatea două ore și amenință cu greva generală CITEȘTE ȘI Grevă de avertisment la Vamă - Angajații vor opri activitatea două ore și amenință cu greva generală

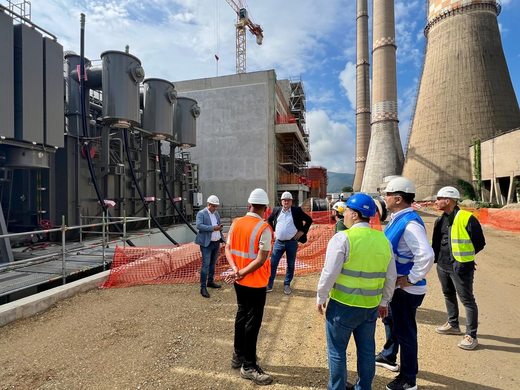

Premierul demis și interimar Ilie Bolojan, totodată ministru interimar al Energiei, a vizitat recent șantierul noii centrale de producție de energie electrică pe gaze naturale de la Mintia.

″Astăzi am fost la Mintia, unde se construiește una dintre cele mai importante investiții energetice ale României din ultimii ani. Pe locul fostei termocentrale pe cărbune prinde contur o nouă centrală pe gaz de 1.700 MW, realizată printr-o investiție privată de peste 1,2 miliarde de euro. La finalizare, va fi cea mai mare centrală pe gaz din Uniunea Europeană construită pe un singur amplasament.

Proiectul este realizat în proporție de peste 83% și are un rol strategic pentru securitatea energetică a României. Înseamnă mai multă energie produsă în țară, mai puține importuri și o capacitate mai bună de a acoperi consumul în perioadele dificile, mai ales iarna.

ULTIMA ORĂ Proprietarul Rompetrol: Nava presupus vizată de dronele ucrainene explodate în apele românești nu figurează pe nicio listă de sancțiuni occidentale CITEȘTE ȘI ULTIMA ORĂ Proprietarul Rompetrol: Nava presupus vizată de dronele ucrainene explodate în apele românești nu figurează pe nicio listă de sancțiuni occidentale

Am discutat astăzi cu investitorii, cu Transgaz și Transelectrica despre calendarul de finalizare și despre problemele care trebuie rezolvate rapid pentru ca centrala să poată intra în funcțiune conform termenelor asumate.

În perioada următoare vor începe testele de interconectare dintre centrală și stația electrică, o etapă tehnică importantă pentru punerea în funcțiune a capacităților de producție. În două etape, începând din această lună și până în octombrie, vor fi finalizate interconectările cu rețeaua electrică.

De asemenea, alimentarea cu gaz a noii centrale trebuie asigurată până în luna august.

Este esențial ca toate instituțiile implicate să colaboreze pentru ca aceste teste și etapele următoare să fie realizate fără întârzieri suplimentare. România are nevoie de investiții serioase în energie, de capacități noi de producție și de infrastructură modernă. Fără acestea nu putem avea competitivitate economică, stabilitate și prețuri corecte pentru cetățeni″, a declarat Bolojan, după vizită.

Restaurantele și hotelurile vor avea drept de preempțiune, la licitație publică, pentru locurile de parcare din apropiere. Va fi eliminată posibilitatea atribuirii directe de către primării CITEȘTE ȘI Restaurantele și hotelurile vor avea drept de preempțiune, la licitație publică, pentru locurile de parcare din apropiere. Va fi eliminată posibilitatea atribuirii directe de către primării

Guvernul a adăugat că proiectul de la Mintia are ca obiectiv atingerea, în acest an, a unei capacități instalate de 1.700 MW, urmând să devină, la finalizare, cea mai mare centrală electrică pe gaze din Uniunea Europeană, pe un singur amplasament.

″Proiectul este realizat cu echipamente de ultimă generație. Testele de interconectare între centrala electrică și stația electrică vor începe în luna iunie, iar producția de energie electrică este estimată pentru septembrie 2026″, a transmis Executivul.

Ilie Bolojan iese la atac împotriva lui Nicușor Dan, după desemnarea lui Veștea: Un act ostil, o evidentă încercare de rupere a PNL! Intenție intuită încă de la doborârea guvernului în interesul PSD CITEȘTE ȘI Ilie Bolojan iese la atac împotriva lui Nicușor Dan, după desemnarea lui Veștea: Un act ostil, o evidentă încercare de rupere a PNL! Intenție intuită încă de la doborârea guvernului în interesul PSD

Compania de stat Transelectrica, operatorul sistemului energetic național, a semnat recent contract de achiziție și montaj al unui transformator nou de putere în stația 400/220/110 kV Mintia, la care va fi racordată și noua centrală de producție de energie electrică pe gaze naturale Mintia, cu capacitate instalată de peste 1.700 MW, care va fi cea mai mare de profil din UE dezvoltată pe un singur amplasament

Atribuirea și încheierea contractului s-au făcut în urma unei licitații inițiate în noiembrie anul trecut.

Valoarea contractului semnat acum este de 34,48 milioane lei plus TVA, superioară estimării inițiale a Transelectrica, de 31,36 milioane lei plus TVA.

Contractorul selectat este compania de construcții de utilități în energie și telecomunicații Ethgroup, controlată și condusă de antreprenorul Mihai-Tudor Cojocaru, potrivit termene.ro, un business cu rulaj de 80 milioane lei, profit net de peste 16 milioane lei și circa 120 de angajați anul trecut.

China acuză că este spionată de agențiile străine cu broaște țestoase și pești echipați cu senzori speciali CITEȘTE ȘI China acuză că este spionată de agențiile străine cu broaște țestoase și pești echipați cu senzori speciali

Cei de la Ethgroup au experiență în proiectarea, ingineria și modernizarea stațiilor de înaltă tensiune.

Terț susținător al Ethgroup la proiectul Transelectrica de la Mintia este Adrem Engineering, din grupul omonim, controlat de Corneliu, Adrian și Andreia Bodea și la care ROCA Investments este acționar minoritar.

La licitație a mai participat Electro-Alfa International, având drept subcontractant Elcomex IEA.

ANPC a descoperit nereguli la 121 de tone de legume în București și Ilfov. Profit.ro a anunțat recent că legume și fructe aduse din Turcia sunt reetichetate ca produse în România și vândute în unul din cele mai mari lanțuri, în toată țara CITEȘTE ȘI ANPC a descoperit nereguli la 121 de tone de legume în București și Ilfov. Profit.ro a anunțat recent că legume și fructe aduse din Turcia sunt reetichetate ca produse în România și vândute în unul din cele mai mari lanțuri, în toată țara

″În urma incidentului din data de 24.09.2024 din stația 400/220 kV Roșiori, aparținând CNTEE Transelectrica SA - STT Cluj-Napoca, AT2 400/220 kV 400 MVA a devenit indisponibil din cauza unui defect intern. Ca urmare a acestui incident, s-a propus înlocuirea AT 2 Roșiori (defect) cu un autotransformator similar existent în stația 400/220/110 kV Mintia, și anume AT4 400/220 kV 400 MVA.

Astfel, ca urmare a acestor evenimente, este necesară achiziționarea și instalarea unui autotransformator nou în stația 400/220/110 kV Mintia, în locul actualului AT4, în contextul în care în stația Mintia urmează a se racorda noua Centrală Electrică cu Ciclu Combinat Mass Mintia, cu puterea instalată 1738,20 MW″, se arăta în documentația de atribuire a licitației.

Departamentul de Justiție dă undă verde achiziționării Warner Bros de Paramount CITEȘTE ȘI Departamentul de Justiție dă undă verde achiziționării Warner Bros de Paramount

Potrivit sursei citate, montarea unui autotransformator nou, fabricat conform tehnologiilor moderne, va duce la creșterea capacității disponibile de evacuare prin stația 400 kV Mintia, evacuarea întregii cantități de energie electrică produsă de noua centrală cu ciclu combinat Mass Mintia și eliminarea congestiei cauzate de AT3 400 MVA, 400/220 kV Mintia, aflat în funcțiune.

Astfel, vor trebui achiziționate și montate următoarelor echipamente: autotransformator (AT 4) 400/400/80 MVA, 400/231/20 kV; sistem de monitorizare, inclusiv licența soft; instalație de prevenire a exploziei cuvei și incendiului.

″Propunerea de grafic de realizare a investiției s-a făcut în următoarele ipoteze: - se lucrează 10 ore/zi; - se lucrează simultan cu minim 2 echipe de constructori și 2 echipe de electricieni, fiecare fiind formată din 6 oameni; - durata de realizare – circa 20 de luni″, se mai menționează în documentul citat.

Potrivit chiar Transelectrica, respectarea ad litteram de către România a angajamentului de decarbonare a producției de energie asumat prin PNRR, cu păstrarea în exploatare doar a câte unui grup pe lignit la Electrocentrale Craiova și CET Govora, ar pune în pericol siguranța în funcționare a sistemului energetic național la nivelul anului viitor, dacă va fi întârziată punerea în funcțiune a noii centrale pe gaze de la Mintia.



viewscnt
Urmărește-ne și pe Google News
Citeste in continuare
Ultimele ştiri
De weekend
Curs BNR
1 EUR5.2353 -0.0037-0.07 %
1 USD4.5194 -0.0228-0.50 %
1 GBP6.0646 -0.0068-0.11 %
1 CHF5.6813 +0.0019+0.03 %

Curs BNR oferit de cursvalutar.ro

Partenerii noștri
Cele mai citite
