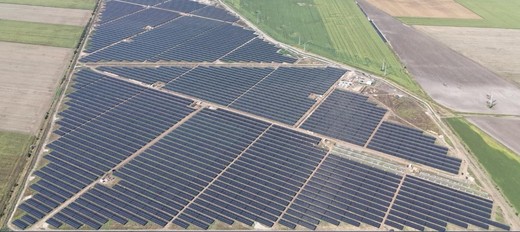

Cele 2 centrale solare mixte au fost dezvoltate și sunt operate de firmele locale Development Power Solar Energy (48 MW producție, 8 MW/16 MWh stocare) și Solar Energy Production (63 MW producție, 10 MW/21 MWh stocare).
Ambele sunt deținute de Alive Renewable Holding din grupul Premier Energy al antreprenorului ceh Jiri Smejc și de Motor Oil Renewable Energy (MORE), divizia de producție și trading de energie regenerabilă a grecilor de la Motor Oil Hellas, potrivit termene.ro.
Cotele de deținere sunt însă diferite. La Development Power Solar Energy, Alive are 90%, iar MORE – 10%, în timp ce, la Solar Energy Production, procentele sunt de 80% pentru MORE și 20% pentru Alive.
Pentru ambele unități de producție-stocare de energie, autorizațiile de înființare, premergătoare demarării lucrărilor de construire, au fost obținute în iulie anul trecut de la Autoritatea Națională de Reglementare în Domeniul Energiei (ANRE).
După cum a relatat Profit.ro, Alive și MORE au cumpărat companiile dezvoltatoare ale proiectelor Stâlpu 1 și 2 în 2024, pentru circa 16 milioane euro.
Până la achiziție, câte 50% din părțile sociale ale celor 2 societăți erau deținute, potrivit termene.ro, de Mihai Cristian Ciolacu, indicat public ca fiind nepotul fostului premier al României și ex-lider al PSD Marcel Ciolacu, actualmente președinte al Consiliului Județean Buzău. Restul de câte 50% se aflau în posesia Adrianei-Denisa Sandu.
Valoarea investițiilor necesare pentru construirea celor 2 parcuri fotovoltaice a fost estimată oficial la 418,2 milioane lei, cu tot cu TVA, din care 112,3 milioane lei ajutor de stat nerambursabil maxim, prin Planul Național de Redresare și Reziliență (PNRR).
Development Power Solar Energy și Solar Energy Production au fost înființate în aprilie 2022, la puțin timp de la lansarea oficială a apelului PNRR de proiecte de producție de energie regenerabilă. Termenul-limită inițial de depunere a proiectelor fusese 31 mai 2022, acesta fiind prelungit ulterior succesiv prin ordine de ministru, mai întâi până pe 15 iunie 2022, iar ulterior până pe 22 iunie 2022.
Avizele tehnice de racordare (ATR) pentru proiectele Stâlpu 1 și Stâlpu 2 au fost emise de Transelectrica în martie 2023.
Data estimată inițială de punere în funcțiune a celor 2 parcuri fotovoltaice fusese 31 decembrie 2025. În ianuarie anul respectiv, Transelectrica a demarat proiectul de construire a noii stații electrice 400 kV Stâlpu și de modernizare a celulelor 110 kV și de medie tensiune din stația existentă Stâlpu.
Terenurile amplasamentelor celor două parcuri fotovoltaice, aflate în proprietatea companiilor dezvoltatoare și operatoare, au o suprafață totală de circa 90 de hectare. Primăria comunei buzoiene Stâlpu a emis certificate de urbanism pentru PUZ-urile proiectelor în mai 2022, la circa o lună după înființarea firmelor, iar Consiliul Județean Buzău a dat avize de oportunitate în iulie 2023.
