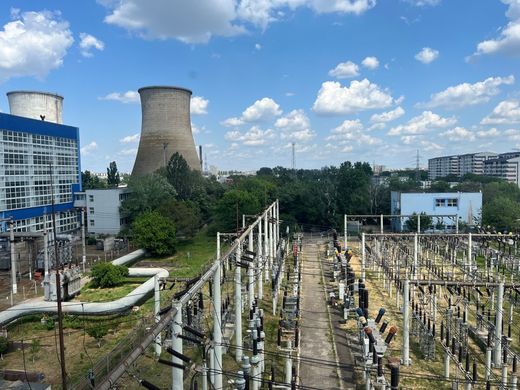

″Obiectivul prioritar este readucerea centralei la schema normală de functionare în intervalul 15 octombrie-15 noiembrie 2026″, se arată în comunicatul companiei.
Potrivit sursei citate, imediat după producerea incidentelor (despre care Profit.ro a relatat aici și aici), ELCEN a mobilizat resursele tehnice și administrative necesare pentru evaluarea pagubelor, identificarea soluțiilor de remediere și lansarea procedurilor de achiziție în regim de urgență pentru refacerea instalațiilor afectate.
″În ceea ce privește lucrarea de refacere a instalațiilor electrice din stațiile de 6 kV și 0,4 kV, precum și a echipamentelor electrice învecinate afectate de avariile produse la CTE București Vest, ELCEN a inițiat o procedură de achiziție de urgență, la care au fost invitate să participe opt companii specializate.
Două firme au depus oferte, iar una dintre acestea și-a asumat realizarea lucrărilor necesare pentru punerea în funcțiune a centralei până la data de 15 noiembrie 2026, cu livrarea echipamentelor în amplasament până la 15 octombrie 2026. Contractul aferent este în curs de semnare″, spune ELCEN.
Totodată, ELCEN a demarat măsurile necesare pentru înlocuirea celor două transformatoare de 25 MVA indisponibilizate în urma avariilor. Unul dintre transformatoare se află deja în proces de reparație, iar compania se află într-un stadiu avansat al procedurii de achiziție de urgență pentru un transformator nou.
″Obiectivul este ca ambele transformatoare să fie puse în funcțiune în intervalul 15 octombrie – 15 noiembrie 2026, astfel încât centrala să poată opera în condiții normale pe durata sezonului de iarnă″, precizează compania.
Pentru creșterea nivelului de siguranță și verificarea integrității infrastructurii electrice, au fost contractate și sunt în curs de execuție lucrări de verificare a cablurilor electrice de medie și joasă tensiune din centrală.
De asemenea, pentru asigurarea alimentării unor consumatori importanți în perioada de tranziție, ELCEN va achiziționa în regim de urgență trei grupuri electrogene, contractul fiind în curs de semnare. Termenul estimat pentru livrarea acestora este 20 iulie 2026.
În paralel, compania elaborează documentația tehnică necesară pentru contractarea, în regim de urgență, a unor lucrări suplimentare de mentenanță, verificare și evaluare a tuturor instalațiilor electrice din centrală, astfel încât toate echipamentele să îndeplinească cerințele de siguranță și exploatare înainte de repunerea în funcțiune.
″ELCEN reamintește că, imediat după producerea incidentelor de la CET București Vest, au fost implementate măsurile necesare pentru asigurarea continuității serviciului public de alimentare cu energie termică. Astfel, sarcina termică aferentă consumatorilor deserviți de CET București Vest a fost preluată de CET Grozăvești, fiind asigurată, fără întrerupere, livrarea agentului termic către sistemul de termoficare al Municipiului București. Această soluție este menținută și în prezent, astfel încât consumatorii finali beneficiază în continuare de apă caldă menajeră în condiții normale de furnizare″, conchide ELCEN.
