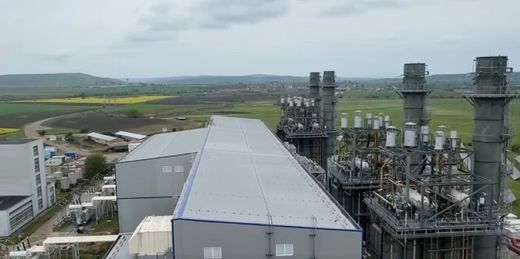

Romgaz contraatacă la mult-întârziata centrală nouă Iernut, în litigiul arbitral inițiat de Duro Felguera. Pretenții reciproce de zeci de milioane euro. Plus o plângere penală

Compania românească de stat Romgaz, cel mai mare producător și operator de înmagazinare de gaze naturale din România, a contraatacat în litigiul în care constructorul spaniol Duro Felguera a reclamat-o la Curtea de Arbitraj Comercial Internațional de pe lângă Camera Internațională de Comerț (ICC) de la Paris.
Alatura-te Profit InsiderJoin Profit Insider
Romgaz contraatacă la mult-întârziata centrală nouă Iernut, în litigiul arbitral inițiat de Duro Felguera. Pretenții reciproce de zeci de milioane euro. Plus o plângere penală

După cum a relatat Profit.ro în premieră, spaniolii au contestat rezilierea de către Romgaz, în septembrie anul trecut, și a celui de-al doilea contract de construire a mult-întârziatei centrale noi pe gaze de 430 MW de la Iernut, care ar fi trebuit să fie gata încă din 2020 și pe care Romgaz s-a angajat să o finalizeze în regie proprie până la sfârșitul anului în curs.

Înainte de a fi prezentată aici, informația a fost anunțată cu mult înainte pe Profit Insider

Duro Felguera a anunțat că a depus o cerere de arbitraj la ICC și că procedura urmează să se desfășoare la București, în limba română.

VIDEO Vagon de tren în flăcări. Incendiu la vagonul unui tren de călători, într-o gară din Arad CITEȘTE ȘI VIDEO Vagon de tren în flăcări. Incendiu la vagonul unui tren de călători, într-o gară din Arad

Am solicitat provizoriu de la Romgaz suma de 438.529.272,89 lei (aproximativ 84.170.685 euro). Această pretenție vizează diverse aspecte legate de prejudicii suferite în timpul executării contractului EPC semnat la 2 aprilie 2023 între Romgaz (în calitate de beneficiar) și Duro Felguera (în calitate de antreprenor) pentru construcția și punerea în funcțiune a unei centrale termoelectrice cu ciclu combinat, precum și executarea nejustificată de către Romgaz a garanțiilor bancare constituite pentru garantarea îndeplinirii contractului.

Romgaz a răspuns la cererea de arbitraj, respingând pretenția și anunțând o cerere reconvențională în valoare de 357.219.077 lei (aproximativ 67.944.855 euro)″, au transmis spaniolii.

Prețul motorinei poate coborî sub 10 lei/l, începând de duminică, în stațiile Petrom. Rompetrol tocmai a scumpit motorina, în această noapte. Care vor fi cele mai ieftine și cele mai scumpe stații CITEȘTE ȘI Prețul motorinei poate coborî sub 10 lei/l, începând de duminică, în stațiile Petrom. Rompetrol tocmai a scumpit motorina, în această noapte. Care vor fi cele mai ieftine și cele mai scumpe stații

Duro Felguera a mai menționat că i s-a făcut plângere penală pentru o presupusă fraudă, conform datelor analizate de Profit.ro.

″Plângerea vizează, în termeni generali, compania, toți membrii Consiliului său de Administrație și pe secretarul care nu deține calitatea de administrator, fără a specifica conduite individuale sau a dispune măsuri asigurătorii. Compania a fost notificată cu privire la plângere la data de 16 martie 2026; totuși, până în prezent, nici administratorii și nici secretarul care nu este administrator nu au fost notificați individual.

Faptele care stau la baza plângerii decurg din derularea proiectului Iernut (România) și din executarea unor garanții contractuale aferente acestuia, furnizate de reclamant, care invocă săvârșirea unei fraude. Reclamantul susține că prejudiciul financiar suferit ca urmare a executării garanției se ridică la 4.993.350 euro″, spun cei de la Duro Felguera.

Reclamantul este compania financiară ZKL Invest LTD, înregistrată în Marea Britanie și controlată de italianul Agostino Luongo.

VIDEO&FOTO Primul pod peste Prut după Revoluție. Pe malul moldovenesc a început montarea primelor elemente ale tablierului metalic CITEȘTE ȘI VIDEO&FOTO Primul pod peste Prut după Revoluție. Pe malul moldovenesc a început montarea primelor elemente ale tablierului metalic

În septembrie 2025, imediat după notificarea de reziliere, spaniolii au anunțat că iau în calcul să dea în judecată Romgaz.

″Societatea (Duro Felguera – n.r.) a respectat cu strictețe contractul, chiar făcând mai mult decât ceea ce era prevăzut în acesta, ca urmare a modificărilor introduse de Romgaz și a dificultăților apărute în timpul execuției acestuia din cauze imputabile Romgaz (printre altele, imposibilitatea efectuării lucrărilor în zone care se aflau exclusiv sub controlul Romgaz), cu întârzierea termenelor limită″, au transmis spaniolii atunci, printr-un anunț bursier.

Duro Felguera a susținut că a fost obligată să își asume pe cheltuiala proprie depășirile de costuri și neconcordanțele generate de circumstanțele descrise mai sus, adăugând că a formulat numeroase reclamații împotriva Romgaz, care, însă, nu au fost niciodată soluționate.

″Având în vedere situația gravă a contractului, societatea a purtat negocieri cu Romgaz și cu toate părțile implicate, pentru a asigura executarea satisfăcătoare a acestuia, și-a oferit întreaga cooperare și și-a exprimat disponibilitatea de a adapta contractul la situația actuală. Negocierile în acest sens erau în curs de desfășurare. Cu toate acestea, Romgaz a decis unilateral și în mod neașteptat să încheie negocierile în curs prin rezilierea contractului, argumentând că societatea și-a încălcat obligațiile, afirmație pe care societatea o respinge categoric.

Având în vedere situația descrisă, societatea analizează acțiunile juridice care îi sunt la dispoziție pentru apărarea drepturilor sale, pe care le va exercita în mod corespunzător și legal cât mai curând posibil″, conchidea Duro Felguera.

VIDEO Fabrică de muniție de lângă Roma a sărit în aer CITEȘTE ȘI VIDEO Fabrică de muniție de lângă Roma a sărit în aer

Romgaz, în schimb, a arătat că rezilierea a fost decisă din cauza nerespectării contractului de către spanioli.

″(...) în urma nerespectării de către executant a obligațiilor contractuale (inclusiv a obligației de executare în termen a lucrărilor), prin hotărârea nr. 68 din 11 septembrie 2025, Consiliul de Administrație și-a exprimat acordul pentru rezilierea Contractului nr. 40928/03.04.2023, având ca obiect „Finalizarea lucrărilor și punerea în funcțiune a obiectivului de investiții Dezvoltarea CTE Iernut prin construcția unei centrale termoelectrice noi cu ciclu combinat cu turbine cu gaze”. În consecință, în data de 11 septembrie 2025, Romgaz a transmis notificarea de reziliere a contractului de proiectare și execuție lucrări nr. 40928/03.04.2023 către executant. Notificarea de reziliere va produce efecte în a 31-a zi după primirea ei de către executant″, a transmis Romgaz în septembrie 2025.

Valoarea contractului de finalizare a noii centrale de la Iernut, semnat în 2023, era de circa 70 milioane euro.

FOTO Robert Negoiță a început să înălțe trecerile de pietoni CITEȘTE ȘI FOTO Robert Negoiță a început să înălțe trecerile de pietoni

Primul contract cu spaniolii a fost încheiat în 2016, la valoarea de 268 milioane euro plus TVA, termenul inițial de finalizare și punere în funcțiune a centralei fiind stabilit pentru 2020. Din cauza multiplelor întârzieri în execuție, coroborate cu neînțelegeri cu Duro Felguera, contractul a fost reziliat în 2021.

Povestea primului contract și a ceea ce a urmat până la al doilea poate fi citită în detaliu aici și aici.

Al doilea contract a fost semnat de Romgaz tot cu Duro Felguera cu argumentul că societatea spaniolă ″deține și/sau a creat softurile informatice, know-how-ul (patente, licențe), documentațiile etc, necesare funcționării echipamentelor și utilajelor deja livrate si montate″.

În 2023, când a fost încheiat al doilea contract între Romgaz și Duro Felguera, pentru finalizarea noului Iernut, cele 2 părți au convenit în prealabil să stingă toate litigiile legate de primul, compania românească renunțând inclusiv la la ″posibilitatea de a (...) emite un document constatator negativ″.

Potrivit legislației achizițiilor publice, documentele constatatoare se emit de către autoritățile contractante după finalizarea unui contract și includ informații privind modul în care contractorii și-au îndeplinit obligațiile asumate. Un document constatator negativ poate bloca participarea contractorului la licitații viitoare.

\ CITEȘTE ȘI "Venim la Guvern cu bălegar și cisterne cu lapte!" Oierii amenință că vin din nou la București să protesteze, după violențele de luna trecută

Romgaz și-a îndeplinit obligația asumată, însă anul acesta, în urma unei misiuni de audit, Curtea de Conturi i-a dispus ca sarcină emiterea documentului constatator privind contractul inițial din 2016, reziliat în 2021. Romgaz a fost nevoită să se conformeze și a emis document constatator negativ, în aprilie 2026.

Ulterior, Duro Felguera a atacat documentul în justiția românească și a cerut anularea sa.

În iunie, instanța de judecată a decis în primă instanță că, deși ″măsurile luate de Curtea de Conturi sunt obligatorii pentru entitatea verificată (Romgaz – n.r.)″, iar ″din punct de vedere procedural, pârâta avea obligația emiterii actului administrativ (a documentului constatator – n.r.)″, ″față de manifestarea de voință a părților de a stinge orice litigii/neînțelegeri existente în legătură cu executarea contractului (din 2016, reziliat în 2021 – n.r.), inclusiv prin emiterea de documente constatatoare negative (...), se impune a da eficiență acestui contract, cu consecința anulării actului administrativ″.

Romgaz a făcut deja recurs.

FOTO Mihai Bobonete (Las Fierbinți) a intrat în acționariatul Universitatea Craiova CITEȘTE ȘI FOTO Mihai Bobonete (Las Fierbinți) a intrat în acționariatul Universitatea Craiova

După cum a relatat Profit.ro, Romgaz a început să atribuie și semneze contracte pentru finalizarea mult-întârziatei noi centrale pe gaze de 430 MW de la Iernut, care ar fi trebuit să fie gata încă din 2020 și pentru care ultimul deadline de pornire este 31 decembrie 2026.

Asta după ce Guvernul i-a permis să preia ca antreprenor general lucrările de finalizare și punere în funcțiune și să semneze fără licitații noi înțelegeri cu firmele care au lucrat și înainte pe șantierul de la Iernut, ca subcontractori ai fostului constructor spaniol Duro Felguera.

″În primul semestru al anului 2026, au fost întocmite documentațiile de atribuire pentru o serie de servicii de proiectare a lucrărilor rămase de executat, precum și mentenanță și conservare a echipamentelor livrate deja pentru noua centrală. În prezent se află în derulare proceduri de achiziție publică, respectiv sunt în stadiu avansat de întocmire restul de caiete de sarcini care urmează să intre în procesul de achiziție publică.

Au fost încheiate 8 contracte pentru: - diverse servicii de asistență tehnică și PIF; - servicii de proiectare de inginerie de detaliu pentru finalizarea lucrărilor aferente specialitaților Electric și Automatizare; - servicii de proiectare termomecanică; - servicii de proiectare lucrări de construcții; - servicii de coordonare în materie de SSM aferente șantier Centrala Noua CCGT Iernut; - servicii de închiriere și întreținere toalete ecologice și lavoare mobile; - servicii de asistență medicală și intevenție primară de prim ajutor″, se menționează în raportul Romgaz pe S1 2026.

viewscnt
Urmărește-ne și pe Google News
Citeste in continuare
Ultimele ştiri
De weekend
Curs BNR
1 EUR5.2436 +0.00010.00 %
1 USD4.5389 -0.0086-0.19 %
1 GBP6.1375 +0.0044+0.07 %
1 CHF5.5819 -0.0165-0.29 %

Curs BNR oferit de cursvalutar.ro

Partenerii noștri
Cele mai citite
