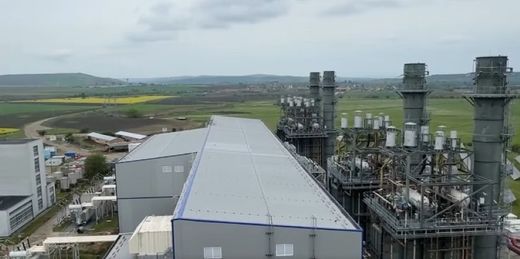

Spaniolii au contestat rezilierea de către Romgaz, în septembrie anul trecut, și a celui de-al doilea contract de construire a mult-întârziatei centrale noi pe gaze de 430 MW de la Iernut, care ar fi trebuit să fie gata încă din 2020 și pe care Romgaz s-a angajat să o finalizeze în regie proprie până la sfârșitul anului în curs.
Înainte de a fi prezentată aici, informația a fost anunțată cu mult înainte pe Profit Insider
Informația nu a mai fost dezvăluită până acum și apare într-un document oficial recent al unui alt litigiu dintre Duro Felguera și Romgaz, derulat în instanțele românești. Regulile de confidențialitate ale ICC Paris sunt mult mai dure decât cele ale altor curți arbitrale internaționale, cum ar fi ICSID.
″(...) în data de 03.04.2023, între Duro Felguera și Romgaz a fost încheiat Contractul nr. 40928/03.04.2023, de proiectare și execuție lucrări, având ca obiect <Finalizarea lucrărilor și punerea în funcțiune a obiectivului de investiții Dezvoltarea CTE Iernut prin construcția unei centrale termoelectrice noi cu ciclu combinat cu turbine cu gaze>.
În data de 11.09.2025, Romgaz a transmis Notificarea de reziliere unilaterală a Contractului nr. 40928/03.04.2023. Măsura unilateral dispusă de Romgaz cu privire la Contractul nr. 40928/03.04.2023 este contestată de Duro Felguera și face în prezent obiectul dosarului arbitral nr. 29921/ICA7 înregistrat pe rolul Curții de Arbitraj Comercial Internațional ICC Paris″, se menționează în documentul văzut de Profit.ro.
În septembrie 2025, imediat după notificarea de reziliere, spaniolii au anunțat că iau în calcul să dea în judecată Romgaz.
″Societatea (Duro Felguera – n.r.) a respectat cu strictețe contractul, chiar făcând mai mult decât ceea ce era prevăzut în acesta, ca urmare a modificărilor introduse de Romgaz și a dificultăților apărute în timpul execuției acestuia din cauze imputabile Romgaz (printre altele, imposibilitatea efectuării lucrărilor în zone care se aflau exclusiv sub controlul Romgaz), cu întârzierea termenelor limită″, au transmis spaniolii atunci, printr-un anunț bursier.
Duro Felguera a susținut că a fost obligată să își asume pe cheltuiala proprie depășirile de costuri și neconcordanțele generate de circumstanțele descrise mai sus, adăugând că a formulat numeroase reclamații împotriva Romgaz, care, însă, nu au fost niciodată soluționate.
″Având în vedere situația gravă a contractului, societatea a purtat negocieri cu Romgaz și cu toate părțile implicate, pentru a asigura executarea satisfăcătoare a acestuia, și-a oferit întreaga cooperare și și-a exprimat disponibilitatea de a adapta contractul la situația actuală. Negocierile în acest sens erau în curs de desfășurare. Cu toate acestea, Romgaz a decis unilateral și în mod neașteptat să încheie negocierile în curs prin rezilierea contractului, argumentând că societatea și-a încălcat obligațiile, afirmație pe care societatea o respinge categoric.
Având în vedere situația descrisă, societatea analizează acțiunile juridice care îi sunt la dispoziție pentru apărarea drepturilor sale, pe care le va exercita în mod corespunzător și legal cât mai curând posibil″, conchidea Duro Felguera.
Romgaz, în schimb, a arătat că rezilierea a fost decisă din cauza nerespectării contractului de către spanioli.
″(...) în urma nerespectării de către executant a obligațiilor contractuale (inclusiv a obligației de executare în termen a lucrărilor), prin hotărârea nr. 68 din 11 septembrie 2025, Consiliul de Administrație și-a exprimat acordul pentru rezilierea Contractului nr. 40928/03.04.2023, având ca obiect „Finalizarea lucrărilor și punerea în funcțiune a obiectivului de investiții Dezvoltarea CTE Iernut prin construcția unei centrale termoelectrice noi cu ciclu combinat cu turbine cu gaze”. În consecință, în data de 11 septembrie 2025, Romgaz a transmis notificarea de reziliere a contractului de proiectare și execuție lucrări nr. 40928/03.04.2023 către executant. Notificarea de reziliere va produce efecte în a 31-a zi după primirea ei de către executant″, a transmis Romgaz în septembrie 2025.
Valoarea contractului de finalizare a noii centrale de la Iernut, semnat în 2023, era de circa 70 milioane euro.
Primul contract cu spaniolii a fost încheiat în 2016, la valoarea de 268 milioane euro plus TVA, termenul inițial de finalizare și punere în funcțiune a centralei fiind stabilit pentru 2020. Din cauza multiplelor întârzieri în execuție, coroborate cu neînțelegeri cu Duro Felguera, contractul a fost reziliat în 2021.
Povestea primului contract și a ceea ce a urmat până la al doilea poate fi citită în detaliu aici și aici.
Al doilea contract a fost semnat de Romgaz tot cu Duro Felguera cu argumentul că societatea spaniolă ″deține și/sau a creat softurile informatice, know-how-ul (patente, licențe), documentațiile etc, necesare funcționării echipamentelor și utilajelor deja livrate si montate″.
Potrivit documentului citat de Profit.ro, în 2023, când a fost încheiat al doilea contract între Romgaz și Duro Felguera, pentru finalizarea noului Iernut, cele 2 părți au convenit în prealabil să stingă toate litigiile legate de primul, compania românească renunțând inclusiv la la ″posibilitatea de a (...) emite un document constatator negativ″. Potrivit legislației achizițiilor publice, documentele constatatoare se emit de către autoritățile contractante după finalizarea unui contract și includ informații privind modul în care contractorii și-au îndeplinit obligațiile asumate. Un document constatator negativ poate bloca participarea contractorului la licitații viitoare.
Romgaz și-a îndeplinit obligația asumată, însă anul acesta, în urma unei misiuni de audit, Curtea de Conturi i-a dispus ca sarcină emiterea documentului constatator privind contractul inițial din 2016, reziliat în 2021. Romgaz a fost nevoită să se conformeze și a emis document constatator negativ, în aprilie 2026.
Ulterior, Duro Felguera a atacat documentul în justiția românească și a cerut anularea sa.
Luna trecută, instanța de judecată a decis în primă instanță că, deși ″măsurile luate de Curtea de Conturi sunt obligatorii pentru entitatea verificată (Romgaz – n.r.)″, iar ″din punct de vedere procedural, pârâta avea obligația emiterii actului administrativ (a documentului constatator – n.r.)″, ″față de manifestarea de voință a părților de a stinge orice litigii/neînțelegeri existente în legătură cu executarea contractului (din 2016, reziliat în 2021 – n.r.), inclusiv prin emiterea de documente constatatoare negative (...), se impune a da eficiență acestui contract, cu consecința anulării actului administrativ″.
Romgaz a făcut deja recurs.
După cum a relatat Profit.ro, Romgaz a început să atribuie și semneze contracte pentru finalizarea mult-întârziatei noi centrale pe gaze de 430 MW de la Iernut, care ar fi trebuit să fie gata încă din 2020 și pentru care ultimul deadline de pornire este 31 decembrie 2026.
Asta după ce Guvernul i-a permis să preia ca antreprenor general lucrările de finalizare și punere în funcțiune și să semneze fără licitații noi înțelegeri cu firmele care au lucrat și înainte pe șantierul de la Iernut, ca subcontractori ai fostului constructor spaniol Duro Felguera.
Romgaz a semnat până acum un contract de servicii de proiectare lucrări de construcții (rest de executat) și asistență tehnică, de 2,58 milioane lei, cu Ludan Engineering, subsidiara românească a grupului israelian omonim, și unul de servicii de proiectare de inginerie de detaliu electrică și de automatizări, de circa 805.000 lei, cu Crissoft Consulting, companie controlată și condusă de Simona Lupan, potrivit termene.ro.
