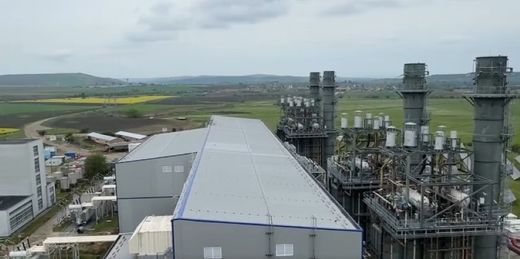

Asta după ce Guvernul i-a permis să preia ca antreprenor general lucrările de finalizare și punere în funcțiune și să semneze fără licitații noi înțelegeri cu firmele care au lucrat și înainte pe șantierul de la Iernut, ca subcontractori ai fostului constructor spaniol Duro Felguera.
În toamna anului trecut, Romgaz a reziliat și al doilea contract consecutiv de execuție cu Duro Felguera pentru centrala Iernut.
Lucrările rămase reprezintă circă 2% din volumul total al proiectului.
Astfel, Romgaz a semnat recent un contract de servicii de proiectare lucrări de construcții (rest de executat) și asistență tehnică, de 2,58 milioane lei, cu Ludan Engineering, subsidiara românească a grupului israelian omonim, și unul de servicii de proiectare de inginerie de detaliu electrică și de automatizări, de circa 805.000 lei, cu Crissoft Consulting, companie controlată și condusă de Simona Lupan, potrivit termene.ro.
În cazul ambelor contracte, Romgaz a precizat că firmele (re)contractate acum au fost implicate în elaborarea diverselor documentații tehnice pentru dezvoltarea proiectului CCTG Iernut încă din anul 2017.
″Orice intervenție a unui alt specialist asupra modelului proiectului tehnic existent ar genera riscuri majore de incompatibilitate între componentele deja proiectate și cele ce urmează a fi detaliate. Un nou proiectant ar refuza să își asume răspunderea pentru soluțiile tehnice realizate de altcineva, fapt ce ar duce la reluarea întregului proiect, pentru a-și putea asuma răspunderea profesională ceea ce ar duce la costuri suplimentare.
Organizarea unei proceduri de selecție pentru un rest de proiectare de mică amploare ar genera întârzieri critice în graficul de punere în funcțiune a centralei și costuri administrative care depășesc valoarea serviciilor rămase. Proiectantul inițial poate livra documentația necesară imediat, având deja platforma de lucru configurată. Nu există pe piață un alt operator economic care să poată asigura finalizarea proiectului într-un timp rezonabil având în vedere timpul necesar unui nou proiectant pentru auditarea și însușirea soluțiilor complexe deja implementate.
În ceea ce privește costurile asociate: plata unui nou proiectant pentru a "învăța" și valida proiectul existent ar costa mai mult decât finalizarea acestuia cu echipa actuală. În ceea ce privește termenele: termenul de finalizare a centralei electrice este critic la orice întârziere. Deși Romgaz deține drepturile patrimoniale asupra documentației tehnice (...), complexitatea soluțiilor tehnice (...) impune continuitatea viziunii proiectantului inițial, pentru a asigura stabilitatea și siguranța acesteia. În aceste condiții, nu există pe piață un alt operator economic care să poată asigura finalizarea proiectului tehnic într-un termen rezonabil și în condiții de siguranță tehnică comparabile. (...)″, a explicat Romgaz.
Între timp, ieri, un tribunal din Gijon a decis omologarea planului de restructurare a Duro Felguera, companie aflată de mai mult timp în concordat preventiv pentru evitarea insolvenței și confruntată cu mari probleme financiare.
Anunțul public al omologării a dus la aprecierea cu peste 40% a cotației acțiunilor Duro Felguera la bursa spaniolă, potrivit presei iberice.
Planul de restructurare prevede ștergerea integrală a grosului datoriilor Duro Felguera.
După cum a relatat Profit.ro, nouă creditori ai spaniolilor afectați de această prevederee, printre care Romgaz, cu creanțe însumate de circa 60 milioane euro, au contestat planul.
Judecătorii le-au respins însă acum contestațiile, în baza modificării din 2022 a legii spaniole a insolvenței, potrivit căreia un plan de restructurare adoptat are efect și asupra creditorilor defavorizați care au votat împotriva sa.
Planul de restructurare a Duro Felguera stipulează, printre altele, ștergerea 100% a oricăror datorii curente și potențiale legate de proiectul Iernut, cu excepția garanțiilor pentru care a fost demarată deja executarea.
În noiembrie anul trecut, vicepreședintele Consiliului de Administrație al spaniolilor, Jaime Isita, a evidențiat proiectele Iernut din România și Djelfa din Algeria ca fiind cele care au contribuit cel mai mult la deteriorarea situației financiare a Duro Felguera.
În raportul preliminar pe 2025 al Romgaz se menționează că, anul trecut, compania a încasat peste 60 milioane lei ca urmare a executării garanției de bună execuție constituite de Duro Felguera, în baza contractului de lucrări pentru finalizarea noii centrale de la Iernut, și mai are de încasat aproape 29 milioane lei, emitentul poliței refuzând să dea curs notificării de executare transmise de Romgaz.
