Obiectul contractului scos la concurs este proiectarea, ingineria, achiziția, execuția lucrărilor și punerea în funcțiune a unui bloc energetic (turbină cu gaz în ciclu combinat pe gaze naturale – centrală electrică, care combină două cicluri termodinamice diferite pentru a genera energie electrică în mod eficient, prin utilizarea căldurii reziduale de la o turbină cu gaz pentru a produce energie suplimentară printr-o turbină cu abur) cu capacitatea de circa 475 MW la Turceni (EPC) și servicii de mentenanță pe termen lung pentru echipamentele principale (turbină pe gaz, turbină pe aburi, generator electric și un sistem de control distribuit, inclusiv elementele lor auxiliare) (LTSA).
Înainte de a fi prezentată aici, informația a fost anunțată pe Profit Insider
Licitația fusese demarată în urmă cu peste 1 an, în ianuarie 2025.
Valoarea totală estimată a achiziției este de 525 milioane euro plus TVA.
Durata totală a contractului licitat ar urma să fie de 192 luni, fiind compusă din 36 de luni componenta EPC (adică centrala trebuie construită în 3 ani) și 156 de luni componenta LTSA. Perioada de garanție (PND) este de minimum 36 de luni de la semnarea procesului verbal de recepție la terminarea lucrărilor.
CCCG Turceni SA a primit o singură ofertă la licitație, din partea unei firme de construcții românești din Odorheiu Secuiesc, Berdia SRL. Compania, cu rulaj de circa 22 milioane lei în 2024, este controlată și condusă de Attila Berkeczi, potrivit termene.ro.
Berdia SRL are însă, ca terț susținător și principal subcontractant, colosul chinez de stat Dongfang Electric International Corporation, producător de generatoare electrice pentru unități de producție de energie și constructor de centrale, stații și alte obiective de infrastructură energetică, conform datelor Profit.ro.
Un al doilea terț susținător este compania de asigurări Visionary Insurance Company Limited din Malaezia.
Ofertantul din secuime a venit și cu un număr total de 10 subcontractanți, dintre care 3 din China.
Aceștia sunt, pe lângă chinezii de la Dongfang Electric:
Shanghai Electric Power Construction Co. Ltd., subsidiară a grupului chinez de stat PowerChina
Central Southern China Electric Power Design Institute Co. Ltd., companie chineză de proiectare și inginerie în energie
Extor Energy Projektmenedzsment és Tervező Zrt., companie de inginerie și construcție de proiecte energetice din Ungaria, fondată și condusă de Mihály Lantos
Electrocons Group Proiect INTL SRL, companie românească de proiectare și execuție instalații și rețele electrice din București, controlată și condusă de Florentina și Daniel Matei
RCTI Company SRL, societate românească de proiectare, consultanță și execuție de instalații electrice și mecanice din Brașov, cu acționar majoritar (51%) Impact Developer&Contractor SA
MHI Power România SRL, subsidiară românească de reparații și mentenanță de mașini industriale din București a diviziei energetice britanice a concernului japonez Mitsubishi
Chronos Consulting SRL, firmă românească de publicitate din Odorheiu Secuiesc, deținută de Laszlo Lukacs și Zsuzsanna Szathmary
Koplanar Design SRL, societate românească de arhitectură din Cristuru Secuiesc, controlată și condusă de Levente-Arpad Koncz
Aquatools Jimix SRL, firmă românească de inginerie și consultanță tehnică din Oradea, deținută de Nicolae Mocsar și Mikael Ricros.
La finalul săptămânii trecute, societatea de proiect CCGT Power Ișalnița SA, deținută de compania de stat producătoare de energie pe cărbune Complexul Energetic Oltenia (CEO, cu 59,9% din capital) și de fabricantul de aluminiu Alro Slatina (41,1%), a anulat și a doua licitație de contractare a lucrărilor de construire a unei centrale pe gaze naturale cu putere instalată de 850 MW la Ișalnița, parte a planului de restructurare și decarbonare al CEO.
Prima procedură de achiziție fusese anulată în noiembrie 2024, din lipsă de oferte. Cea de-a doua a fost inițiată în martie anul trecut

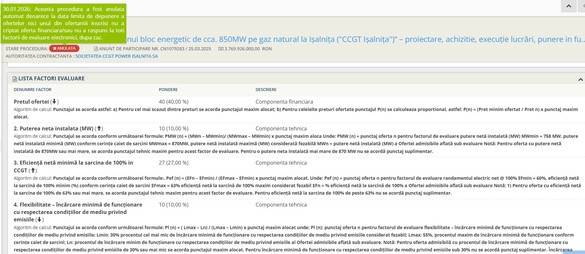

″Această procedură a fost anulată automat deoarece la data limită de depunere a ofertelor nici unul din ofertanții înscriși nu a criptat oferta financiară/sau nu a răspuns la toți factorii de evaluare electronici, după caz″, a anunțat compania de proiect.


Captură SEAP
Între timp, CEO a început să pregătească lucrările necesare racordării la rețea a potențialelor viitoare 2 centrale pe gaze.
Cele 2 proiecte sunt extrem de întârziate față de ce se convenise cu Comisia Europeană prin Planul de restructurare și decarbonare a CEO, fapt care a obligat România să renegocieze cu Bruxelles-ul amânarea închiderii termocentralelor pe lignit de la Oltenia.
Proiectele de CCGT-uri de la Turceni și Ișalnița beneficiază de finanțări UE nerambursabile însumate, prin Fondul de Modernizare, de peste 2 miliarde lei, contractele de finanțare fiind semnate în iulie 2023 (831,4 milioane lei nerambursabili, la o valoare totală a investiției de 1,66 miliarde lei) și februarie 2024 (subvenție UE de 1,26 miliarde dintr-un total al investiției de 2,51 miliarde lei).
Între timp, însă, estimările au fost majorate dramatic. La licitațiile de acum (cea pentru Ișalnița proaspăt anulată), valorile contractelor scoase la concurs sunt de 2,66 miliarde lei în cazul Turceni și de 3,77 miliarde lei la Ișalnița.
″(...) ipoteza de înlocuire integrală a centralelor pe lignit cu centrale pe gaze naturale până la finele anului curent nu mai este realistă din cauza unor factori economici, tehnici și de piață, care au condus la întârzieri semnificative în realizarea noilor capacități pe gaze naturale, între care amintim doar creșterea costurilor echipamentelor (+50% pentru turbinele pe gaz), problemele în obținerea finanțării sau blocajele în lanțurile de aprovizionare.
Aceste întârzieri pun în pericol siguranța aprovizionării cu energie electrică și, pe cale de consecință, funcționarea sigură și stabilă a Sistemului Electroenergetic Național″, se arată în nota de fundamentare recentei OUG de modificare a calendarului de închidere a termocentralelor pe cărbune.
Potrivit ministrului Energiei, Bogdan Ivan, România s-a angajat față de Comisia Europeană să finalizeze și să pună în funcțiune până în 2029 cele 2 centrale pe gaze.
″Întrucât există corelare între prevederile Planului de restructurare al CEO, aprobat prin Decizia nr. 553 final/2021 și prevederile PNRR, au fost deschise negocierile cu Comisia Europeană și asupra Planului de restructurare modificat al CEO, prenotificat în luna octombrie a.c.″, se mai spune în nota de fundamentare a OUG menționată mai sus.
